干货分享 | 透水路面盲道砂浆施工方案
干货分享 | 透水路面盲道砂浆施工方案
盲道砂浆是一种用于在透水路面盲人行走的地面材料,可满足不同型号尺寸需求的盲道施工。
与传统的盲道板、砖铺设材料以及热熔型盲道材料相比较成本低,施工工艺简单。盲道砂浆设计强度大于15mpa,配合路面罩面剂喷涂,给人以质感优美、色彩鲜艳的效果。
施工前准备
盲道砂浆施工前的准备工作:是指透水混凝土面层施工工序完成(已完成养护工作、施工面已清洁结束),符合盲道砂浆施工的前期准备工作。
施工工具
施工工艺
1.基础检查
施工路面要求平整、干净、无破损,对局部不符合要求的进行处理。
2.位置划线
完成盲道摊铺地面划线工作,盲道划线按《城市道路-无障碍设计》15MR501执行。
3.盲道模具铺设

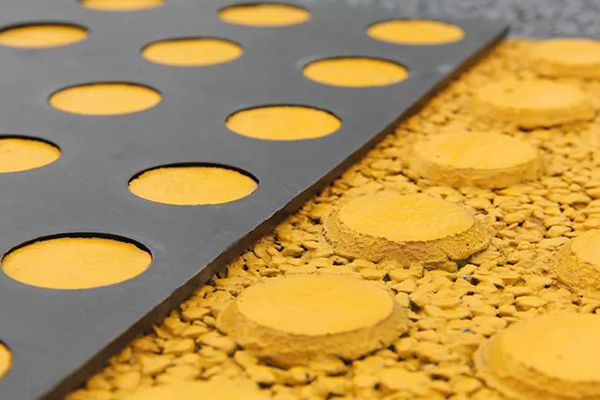

盲道模具按划线区域进行铺设,将盲道模具凹槽面向下铺设,保证模具平整,不宜有凹凸变形。铺设后的盲道模具需进行复检,对局部与地面贴合较差的路面或模具进行处理。

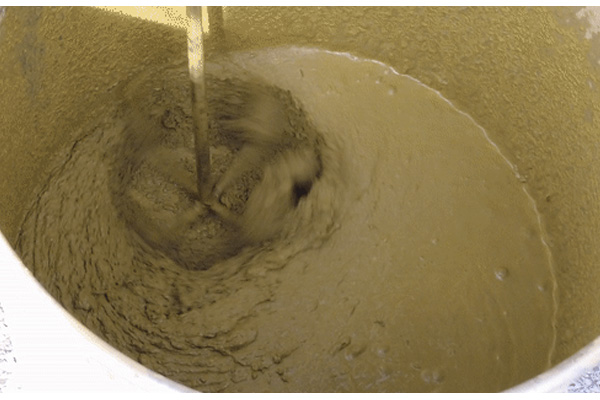

4.砂浆搅拌
盲道砂浆和水按照10kg:1.65kg的比例进行称重。
搅拌方法:先加入50%的用水量,再放入盲道砂浆,使用分散器进行初步搅拌。在搅拌中分次加水,直到需求用水加完,搅拌至均匀无泥团状。
搅拌时间:从加水开始到搅拌结束时间≥2分钟。

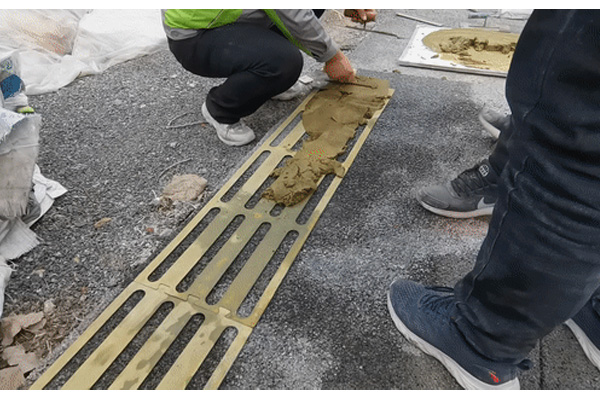

5.盲道砂浆摊铺
要求:在透水面层施工时需在表面充分浇水湿润,但不得有明水,防止空鼓及表面裂纹影响成型后的效果。
出料:拌和后的砂浆使用勺子放置在盲道模具上。
摊铺:①抹刀倾斜角度不超过30°,将拌合物填充至盲道凹槽内,并压实收平滑,表面不得高于模具。
②施工过程中模具应紧贴地面,不得有移位、变形等情况发生。
③压实收光后盲道凹槽边缘不得有余料与成型物粘结,避免拆模时对成品造成破坏。
时间:盲道砂浆建议摊铺时间控制在20分钟以内,使用期间不宜二次加水。

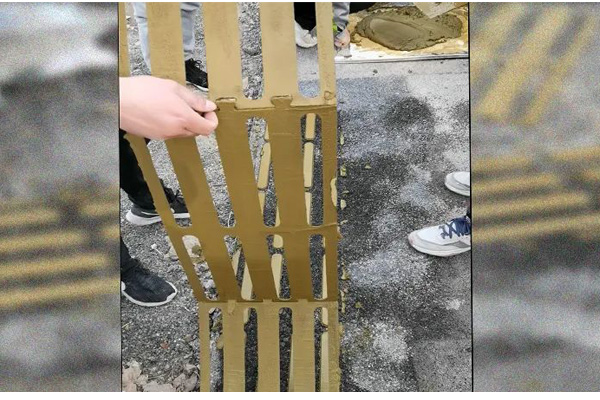

6.成型后起模
起模具:摊铺收平后2-3分钟起模,以不掉边为准。
遇缝处理:遇胀缝或缩缝处,施工缝使用抹刀进行切割处理,确保缝口处上下贯通。
模具清洗:起模后模具及时清洁,以备后续使用。
7.养护
盲道摊铺成形初凝后(半小时左右)进行薄膜覆盖养护,养护时间≥14天,并做好成品保护工作。
8.罩面
养护期结束,待盲道面干燥清洁后方可进行罩面喷涂。
特别提醒
1、盲道砂浆施工环境适宜温度为5-30℃,当室外日平均气温连续5天低于5℃时,❌不宜施工。
2、❌不宜在雨天、冰冻时施工。
